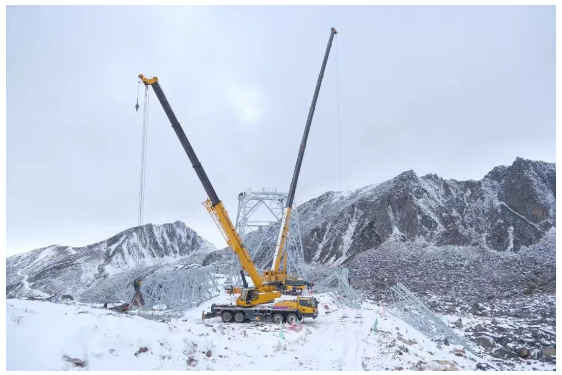

1月7日,在西南地区首个特高压交流输电工程——川渝特高压交流工程1000千伏天府南变电站作业现场,工程车辆来回穿梭,机械设备轰鸣阵阵,各项工作正紧张有序地进行。
当前,四川电网进入了“立体枢纽”时代。国网四川省电力公司牢牢把握重大发展机遇,根据国家电网公司党组提出的“强电网、保内供、稳外送”工作要求,提出要建设“坚强电网、立体枢纽、绿色低碳、安全高效”的现代一流电网和“高效运营、精益管理、卓越服务、作风优良”的现代一流公司。面对“施工无人区、地理无人区、技术无人区”,坚决打好工程建设管理攻坚战,积极抢占技术管理创新制高点,高标准、高质量、高效率推进特高压重点工程建设。
2023年12月29日,国家“十四五”电力发展规划重大项目——阿坝至成都东1000千伏特高压交流输变电工程(以下简称“阿坝特高压工程”)取得核准。该工程建成后,可满足双江口、巴拉等中大型水电站和新能源基地并网送出需要,提高成都地区供电保障能力,服务成渝双城经济圈建设。
自阿坝特高压工程可研工作启动后,四川电力提前研判前期工作重点难点问题,狠抓关键问题开好局。第一时间组织编制前期工作方案,对工程进行科学分析论证。工作人员跑遍省、市、县超300个单位部门,经过反复沟通协调、争取最大支持,成功办理可研协议300余份,确保工作方案切实可行,并得到各方认可。
2023年,四川电力集全公司之资源,强化政企协同,加强属地协调,紧盯时间节点,统筹抓好项目前期、站线协调等各项工作,加快推进1000千伏川渝特高压交流工程(以下简称“川渝特高压工程”)、±800千伏金上—湖北特高压直流工程(以下简称“金上特高压工程”)落地实施,确保特高压工程早开工、早投产、早见效。
同时,还加快推进四川电网提档升级,做好攀西电网优化工程,构建500千伏立体双环网,不断提升安全可靠供电水平。
目前,川渝特高压交流工程已进入铁塔组立阶段,金上—湖北特高压直流工程进入全面建设阶段;攀西电网优化工程第一、二阶段建设任务圆满完成。未来三年,四川电网将密集建设2条特高压交流、1条特高压直流,任务之重居全国首位、创历史之最。四川电力将立足工程建设管理、特高压技术攻关等重点,紧抓有效施工期,全力确保各项目高质量推进。
2023年11月21日,金上特高压工程川2标段在全线24个标段中率先完成基础施工。该标段沿线平均海拔约4000米,是全线受天气影响最大、使用索道最多、路况最差的标段。钢筋、砂石等建设物资几乎全靠索道运输,索道数量达53条。
面对该标段建设气候恶劣、地形复杂等困难,四川电力工程建设工作人员精心设计建设方案,优化人员配置,甚至采用骡马队运输的方式对弃土弃渣集中处置,并力求将施工作业对工程沿线生态环境的影响降到最低。

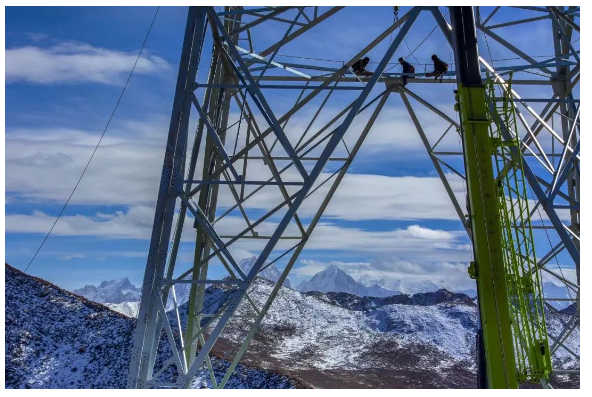

在悬崖峭壁上建铁塔、在雪域云端上建电站······四川是全国特高压输电网集中建设规模最大、海拔最高、自然环境最复杂的省份,四川电网特高压工程建设面临的难度之大前所未有。面临诸多挑战,四川电力依托技术专家、施工装备等有效力量,建立标准统一、流程规范的技术保障体系,相继攻克了特重冰区、超高海拔、极端陡峭地形、高地震烈度、破碎地质等技术难题,为后续特高压、清洁能源送出等重大工程建设奠定了坚实基础。
面对运输条件不足的问题,四川电力制定大型设备“分开运输通过后再整体上车”、通过索道吊装、协调有关单位加固“危桥”等方式解决运输难题;面对国内首次特高压线路穿越二郎山60毫米特重冰区的情况,四川电力创新性采用了八条腿设计的新型门型塔结构,使铁塔增加约一倍的承载力,满足覆冰后荷载要求,以应对二郎山的极端低温潮湿环境。

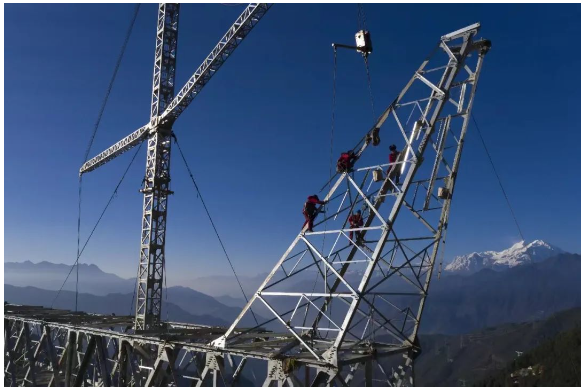

2023年7月13日,金上特高压工程圆满完成铁塔基础首基试点,全面进入建设阶段;2023年9月18日,在四川乐山市,川渝特高压工程、金上特高压工程同时完成跨越放线施工;2023年12月7日,川渝特高压首台变压器途经8省2市,经过海运、江运、陆运,历时44天运抵成都东特高压变电站建设现场。2023年12月10日,川渝特高压工程甘孜—天府南1000千伏线路工程(9标)顺利完成首基门型塔组立任务······四川电力员工用持之以恒的耐力和决心,解决了一个又一个工程推进的“拦路虎”,实现了一个又一个工程建设目标。
2023年12月14日,在川渝特高压工程1000千伏成都东变电站智慧工地管控中心,该工程的主变建设区桩基安全文明施工画面正实时传输至监控大厅,四川电力的安全管理工作人员正一一查看区域施工情况,实现对工程现场的智慧化管理。
据悉,结合特高压工程现场实际建设需求,四川电力深化电力北斗等技术在风险管控中的应用,打造“身临其境、如临现场”数智赋能的监控平台。通过应用移动应用、后端管理等多种交互模式,可对现场数据实现智能化采集并分析汇总,高效做好现场管理。
高海拔地区建设工作对参建人员的健康管理有着更高要求。为此,四川电力还加强医疗保障,落实人文关怀,降低人员变动对工程推进的影响。根据现场实际情况,该公司为重点岗位工作人员配置了智能手环,采集他们心率、血压、血氧以及体温等生命体征数据,并同步到智慧工地系统,从而实现对作业人员健康状态的实时监测。
2023年,四川电力以建设现代双一流为目标,在努力打造“六精四化”四川样板的基础上,落实“五增强”,即增强能力建设、增强专业管理、增强现场管控、增强创优创效、增强创新驱动,全力打造优质精品工程。
同时,紧扣建设计划“一条主线”,四川电力坚决守住安全、合规“两个底线”,建立健全项目管理、风险管控、质量控制“三个机制”,完善提升技术、技经、环保、队伍“四个体系”,做好工程中各个环节的严格管控。
目前,四川电力工程建设安全局面保持稳定,质量管控效果明显,技术管理扎实有效,队伍建设取得实效,环保创新再上台阶,在服务国网发展布局和四川现代化建设中展现了川电担当。
