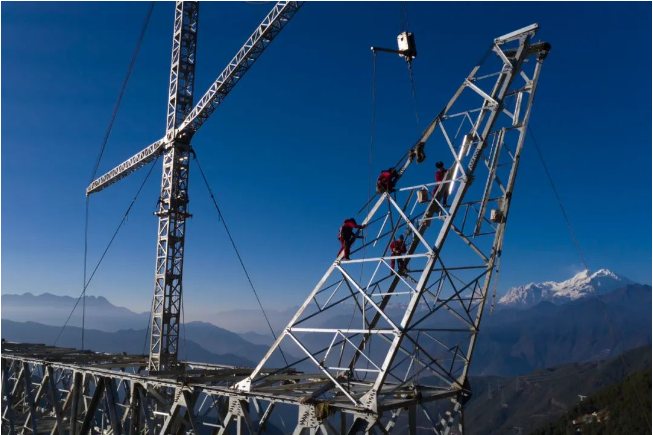

“横担成功进位!”在四川甘孜藏族自治州泸定县海拔2900米的二郎山林场内,川渝1000千伏特高压交流工程甘孜至天府南线路二郎山段3L003号塔位现场负责人方文的对讲机中传来塔材顺利进位的消息,这让他悬着的心终于放了下来。
12月12日,记者从国网四川省电力公司获悉,随着最后一组横担吊装就位,川渝1000千伏特高压交流工程甘孜至天府南线路工程,顺利完成首基门型塔组立任务,这是国内首次完成“八腿式”门型铁塔组立。
川渝1000千伏特高压交流工程是我国西南地区首个、也是世界海拔最高的特高压交流环网工程。建成后每年可输送清洁电能超350亿千瓦时,将为成渝地区双城经济圈建设和四川省经济社会高质量发展提供有力支撑。
甘孜至天府南1000千伏线路工程二郎山段起于四川省甘孜州泸定县干海子西,止于雅安市天全县白茶坪,线路沿线海拔1800~3100米,地处无人区,地形复杂、地势险要,且二郎山上常年雨雾交加、气候多变,给施工带来极大难度。
“二郎山区域施工条件极其复杂,这是特高压交流工程首次进入施工环境、技术、设计的三个‘无人区’,是一次全新的挑战。”该项目施工负责人刘嘉介绍,穿越二郎山的线路是国内特高压线路首次穿越60毫米特重冰区。因此,传统的呈正方形分布的四条塔腿作为支撑结构的设计已不能满足其覆冰后的荷载要求。为保障工程进度和人员安全,该工程首次创新性采用八条腿设计的新型门型塔结构。“这相当于给塔身增加了一倍的承载力,以应对二郎山的极端低温潮湿恶劣气候。”刘嘉说。
八条腿固然稳固,但却给铁塔组立带来空前挑战。“八个塔腿的根开、高差必须控制精准,否则铁塔组立时,两个子塔的中横担无法对接到位,铁塔就立不起来。”方文说。
为确保门型塔组立顺利开展,施工项目部从基础开挖及浇筑阶段,便安排经验丰富的党员队长驻守现场,严格控制、验收地螺根开和基面高差等各项关键数据,确保与设计相符。同时,针对二郎山极端恶劣的气候条件,国网四川省电力公司建设分公司提前与施工单位一同排定施工计划、审查方案,采用前端控制、全过程管控等方式,避开寒冷、大雪天气以及冬歇期,提前半年有序组织物资供货,优先保障二郎山段物资供应,确保无人区内施工人员的工作生活安全、稳定,为现场安全生产、门型塔顺利组立奠定坚实基础。
“我们在现场采用T2D96型落地双摇臂抱杆来组立门型塔,依次组立两个子塔,最后吊装横担实现合拢。”施工项目总工程师余东介绍,这种方法能够避免采用两副抱杆组立时产生的相互干扰、大量高空作业带来的安全隐患等问题,优化了铁塔分部工程的施工组织,为铁塔施工的顺利推进奠定坚实基础。“我们还在组立全过程中详细记录各项施工参数,以形成门型塔组立工法,为后续工程提供经验参考。”余东说。
最终,经过44天连续奋战,工程建设者们在大雾、寒潮等恶劣天气条件下,顺利在预计工期内完成了国内首例“八腿式”门型塔组立作业,大大推动后续工程顺利开展,为极端条件下输电工程建设积累丰富经验。
