行业动态
国网浙江24年电网建设投资创“十四五”新高
2024-01-17
1月15日,从国网浙江省电力有限公司了解到,2024年浙江电网计划固定资产总投资374.9亿元。其中电网建设投资327.4亿元,创“十四五”新高,重点关注重大项目建设,以持续推动电力服务“双碳”目标、新型电力系统建设等落地实施,服务电力保供、民生改善和地方经济社会发展。

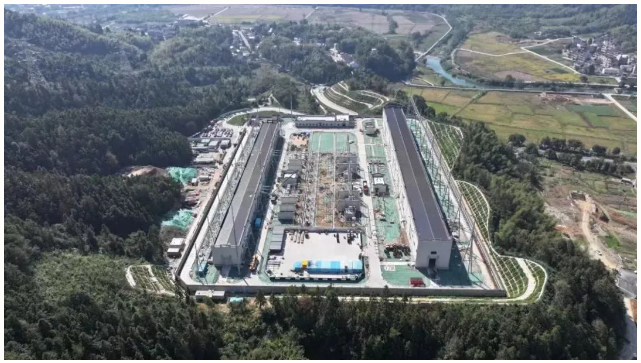

位于杭州的500千伏建德变电站,计划2024年5月投运。
2024年是实施“十四五”规划关键一年,保供稳价依然是电力部门的核心工作。今年,浙江计划开工110千伏及以上输电线路3003千米、变电容量2584万千伏安,投产110千伏及以上输电线路4400千米、变电容量2201万千伏安,超高压输变电、抽水蓄能送出和新能源接入等一批重要工程迎来密集开工。
与新能源相关的电网工程将是今年浙江电网投资的重点。数据显示,截至2023年底,浙江新能源装机3940万千瓦,占全省电源总装机比超过三成。随着新型能源体系建设的提速,未来5年浙江新能源规模增长速度将进一步加快,预计新增新能源装机5827万千瓦。浙江电网投资将继续支持新能源送出项目,以及作为调节资源的抽水蓄能电站送出工程建设,推动杭州临平输变电等重点项目快速开工,杭州建德输变电、宁海抽水蓄能电站送出等工程投产,支持432万千瓦煤电项目按期投运。
随着浙江共同富裕示范区建设推进,推动城乡一体化发展、缩小城乡差距,成为今年浙江电网投资的重点。今年浙江计划配电网投资183亿元,实施现代智慧配电网建设提升年行动,完成“五市十县”现代智慧配电网建设,在城市建设电缆双环网主干网架,在农村开展辐射线路联络。随着城乡新能源汽车的普及和分布式光伏的推广,今年,国网浙江电力还将在城乡开展充电桩配套容量改造,满足电动汽车和分布式光伏大规模接入需求,助力乡村实现共同富裕。
(本文内容来自国网浙江省电力有限公司。本号所刊发文章仅为学习交流之用,无商业用途,向原作者致敬。因某些文章转载多次无法找到原作者在此致歉,若有侵权请告知,我们将及时删除,本文仅供学习交流、我们注重分享,勿作商用,版权归原作者。)
